五一假期,在甘肅崇信黃寨風電二期5萬千瓦項目三一重能三一重起浙江合生吊裝的建設者們用特殊的方式度過了五一節、收獲成功的喜悅。

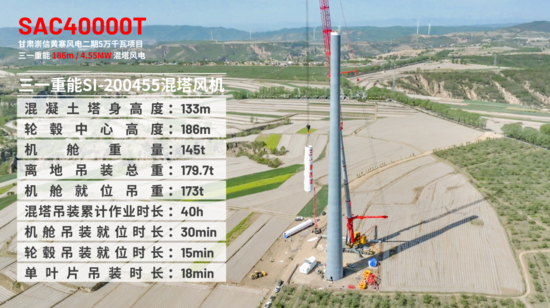

5月3日11:03分,隨著SAC40000T的發動機轟鳴,凈重145噸吊裝總重179.7噸的三一重能4.55MW風機以6.2m/min勻速上升,11:33分穩穩落在186m塔筒頂端。5月7日15:40,最后一片風葉順利對接,建設者們圓滿完成了三一重能首臺186m混塔風電的吊裝任務。

項目采用的三一重能SI-200455混塔機型,是三一首個自主開發的自研混塔項目?;焖偢?86m,下部133米由163片43環C80高強度混凝土塔筒構成,上部53米為兩段鋼質柔性塔筒。

項目的一大挑戰是遠高于行業要求的施工標準:混塔段垂直度累計誤差不超過10mm(比業內50mm嚴苛4倍),每環水平度誤差不超過1mm。

SAC40000T的“臂架姿態智能識別+主動控制自適應雙卷揚”等技術,確保了塔筒對接的精微操作,配合施工管理圓滿完成了項目設計目標。

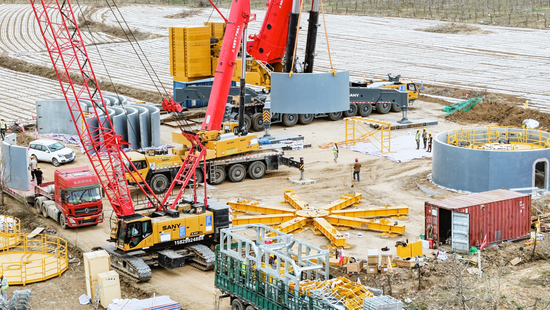

項目的另一挑戰是施工時間緊張,處在西北高原又逢春季,受風力變化影響更加突出。SAC40000T采用升級的“雙卷揚協同技術”,起升效率和穩定性提高了20%,在混凝土塔筒安裝階段累計作業時間僅用了40小時;在最后完成階段,15分鐘完成了輪轂的對接單葉片吊裝平均用時18分鐘,大幅降低了工件滯空的風險。

三一重能新能源公司崇信項目經理王東介紹說:自研自產自建是項目的一大特點重視自有關鍵技術和自主產業鏈是三一經營研發的核心理念之一自有風機自有主吊自主建設讓三一擁有了全產業鏈的技術優勢不同產業板塊技術共享互相補充促進讓技術能夠獲得更好地應用促進行業的發展更好地為國家經濟建設創造價值?!?/span>
